Перекрытие на Марковского и Дубровинского продлили из-за проведения дополнительных работ, сообщили в СГК.

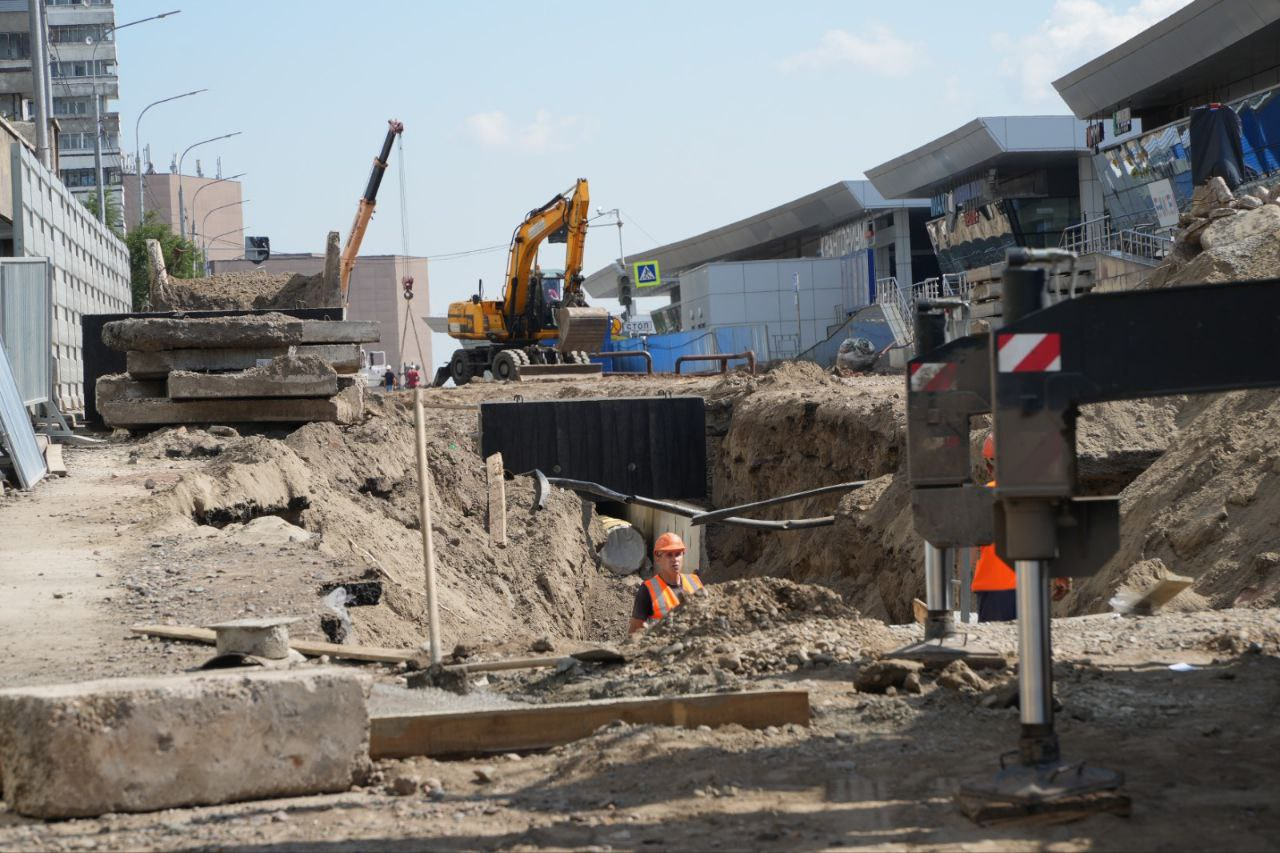

К ремонту теплосети на Марковского приступили еще 21 июня и планировали закончить в конце июля. Но из-за подтопления труба проржавела, и рабочим придется заменить еще один отрезок длиной 110 метров.
Срок открытия дороги сдвинули и на улице Дубровинского. Там ремонт сетей начался 19 июня. На участке осталось отремонтировать 80 из планируемых 460 метров трубопровода. По словам директора Енисейского филиала СГК Олега Петрова, сроки ремонта затягиваются из-за сыпучего грунта — приходится работать практически вручную.
Перекрытие участков на Марковского и Дубровинского продлится до 25 августа. Но это не все участки в центре, которые будут перекрыты. С 11 августа временно будут ограждены участки на улицах Ленина и Перенсона.
